三臂凿岩台车直眼掏槽爆破施工技术
钻孔是隧道爆破施工中的关键环节,现阶段普遍采用气动凿岩机设备并为之增设开挖台架等装置。若采取人工爆破的方式将存在工作强度大、成本高等问题,甚至会对施工人员的安全造成威胁。相较之下多臂凿岩台车可避免上述问题,运行稳定性好、具备较高的自动化水平,成为隧道爆破工程中重要的工程设备。
1 工程简介
安民隧道出口平导设置于线路前进方向右侧,该部分于DK122+240处与正洞相交,总长3110m。根据设计要求平导与正洞间横通道共有7处,各自交角约为45°,其中洞口段350m处及1#横通道24m处均设置为无轨运输双车道衬砌断面形式,除此之外其他部分采取无轨运输单车道衬砌断面形式。
2 三臂凿岩台车直眼掏槽钻爆法
各炮眼与开挖面保持相互垂直的关系且部分炮眼距离较近,从而构成了直眼掏槽,其中有部分炮眼未装药可将其称为空眼,主要作用在于形成临空面,可以显著提升爆破效果。经岩石破碎处理后将其抛出槽外,产生的槽腔可被视为临空面以满足后续炮眼施工作业要求。部分岩层硬度较大,此时以直眼掏槽的方式较为可行。本工程施工现场由于以花岗岩居多,因此采取直眼掏槽爆破技术,所用台车性能应保持一致,但各个炮孔的设计方式需根据实际情况灵活改变。
3 全断面法
根据本隧道现场情况,Ⅱ、Ⅲ级围岩均利用全断面法展开施工作业,为之适配了三臂凿岩台车并在其支持下形成直眼掏槽,采取光面爆破的方式。设置锚杆装置,经锚固处理后再通过湿喷机顺利完成整体湿喷作业。
3.1 施工方法
(1)施工步骤
开挖→初期支护→隧底开挖→底板浇筑。
(2)注意事项
①此方法开挖量偏大,正式爆破作业时伴随明显的震动,为给现场施工作业创设稳定环境需控制单次起爆药量,各炮眼间距、深度等都要得到合理的控制,结束钻眼作业后全面检查,不满足设计要求的炮眼需再次钻进作业,无误后方可装药。
②安排专员监督钻眼作业,要求周边眼外插角足够合理。每完成一个循环的爆破施工后都要及时检查爆破效果,以实际情况为准合理调节钻爆参数,提升爆破施工作业的合理性;
③控制循环进尺,要求各循环连接处达到平滑、圆顺的状态。
④确保初期支护质量,在此之前应形成地质素描。
3.2 光面爆破施工工艺流程
本工程中采取中空直眼掏槽的形式,各空眼直径控制在102~110mm,参考开挖进尺深度,在设置中空眼时与之相同;选用混合型炸药,具体规格为Φ40mm、长500mm,单卷重660g,爆速3000m/s;施工现场适配三臂凿岩台车完成钻眼施工作业。
直眼掏槽施工质量在很大程度上取决于炸药性能,其中以爆速尤为关键。装药过程中应尽可能将炮眼填满,通常预留20cm填入适量的炮泥,本工程中采取半秒雷管分段起爆方式。
各炮眼直径以45mm为宜,若遇到特殊围岩条件允许做出灵活调整,综合考虑围岩级别、开挖进尺等因素的基础上确定合适的炮眼深度。
(1)控制不耦合系数,根据工程实际情况设置为1.25~2.0,在此条件下可提升光爆效果。周边眼间距(E)为(10~16)Dcm;合理控制间距抵抗比E/W,该值需介于0~1.2;眼线装药系数I为0.04~0.4kg/m,其它孔孔距a为18~25d。
(2)基于如下方法计算各炮孔深度:①掏槽眼:L掏=L设/η+0.2=4.3;②周边:L周=L设/η=4.1。式中:L设-设计方案中的进尺长度,本工程为3.7m;η-炮眼利用率,至少达0.85。
(3)装药量计算:①明确合适的炸药单耗量,该指标的取值会直接影响到装药效率、围岩稳定性等,因此取值时应考虑到岩性、炮孔直径等因素,本工程中使用的是乳化炸药;②考虑到光面爆破所提出的质量要求需确定合适的掏槽眼装药系数,介于0.7~0.9之间,本工程为0.8;③较特殊的是辅助眼与底板眼,综合考虑现场情况与施工经验需介于0.65~0.85,本工程中为0.75。④炸药单位重均为1.32kg/m,具体有:Q掏=L掏×0.8×1.32=4.4kg;Q辅=L辅×0.75×1.32=4.1kg。基于上述计算后可得到具体参数值,根据施工现场实际情况灵活调整并形成可行的爆破设计方案。
(4)掏槽方式:中空直眼掏槽。
(5)装药结构:主要考虑两个方面,周边眼均为空气间隔不耦合装药方式,为确保爆破效果药卷处绑扎适量竹片,其余眼装药时均采取连续装药的方式。

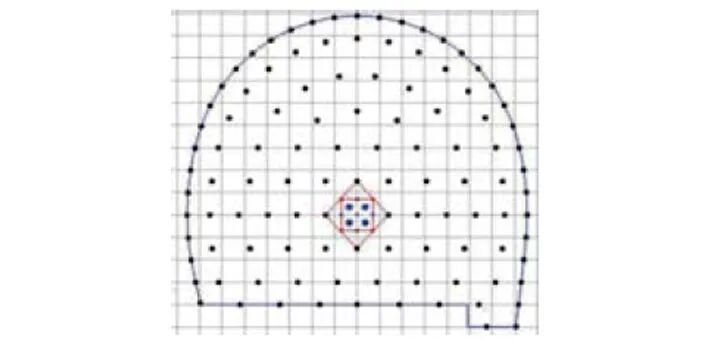

(6)起爆网路:此处采取电雷管起爆方式,确定合适的起爆顺序,即:槽眼→辅助眼与周边眼→底板眼,具体如图1所示。

3.3 钻爆施工技术要求
3.3.1 爆破控制要点
从光面爆破工艺流程的角度来看,首先要完成掏槽眼起爆作业,经此环节可形成临空面,随后其余掘进眼都在该处顺利完成起爆作业,由于采取的是周边眼最后起爆的方式,因此产生的开挖轮廓可满足圆顺的要求。预裂爆破作业时应先完成周边眼起爆作业,通过此方式在隧道岩石中产生预裂缝,在此基础上展开内部岩石的起爆作业,由于存在预裂缝会对内部岩石的爆破造成影响,从而产生反射与阻隔作用,可实现对开挖轮廓外面岩石的有效保护。
(1)光面爆破施工中,各周边眼间距E=(8~16),D=40~80cm,E/W=0.8~1.0(其中W为周边眼抵抗线,反映的是周边眼与二圈眼之间形成的间距),根据设计要求需满足W>E。在爆破作用下周边眼会产生作用,随之产生裂缝并伴随有崩落现象,从这一角度来看应尽可能控制周边眼药量,否则会对隧道岩体造成不良影响、不利于隧道整体稳定性。
(2)周边眼爆破施工时对炸药的性能提出较高要求,需具备爆速低、猛度小的基本特点,通常以小药卷间隔装药的方式为宜,合理控制装药集中度,以0.04~0.4kg/m为宜,针对部分处于破碎状的岩石对其采取装导爆索的方式,最大程度上降低对周边岩体的不良影响。
(3)周边眼爆破时需满足同时起爆的要求,在各周边眼的共同作用下将会产生较明显的叠加应力波,有助于裂缝的形成。
3.3.2 施工测量
做好开挖前的准备工作,利用全站仪精确放线以得到隧道开挖轮廓线,并在开挖断面上做好标识工作,为达到醒目的效果所用材料以红色油漆为宜。考虑到测量准确性要求,后续施工中需要定期复测以确保各个水准点位置的合理性。
3.3.3 钻眼作业
本工程使用到三臂凿岩台车,在综合考虑岩孔位置与掌子面平整度的基础上合理设置炮眼,必须满足各炮眼处于相同断面的要求。设置掏槽眼时需要控制好眼口与眼底间距,其误差在±5cm内,眼底超出开挖断面轮廓线的部分需控制在15cm内。以围岩软硬程度为基准合理调整周边眼位置,若为硬岩地质条件周边眼应设置在轮廓线上,若处于软岩地质条件中需适当向内偏移5~10cm。
3.3.4 装药
以设计方案为准严格控制装药量,在此过程中充分考虑到围岩实际情况,使用与之相适应的装药量以确保爆破效果。此环节中需针对药卷与导爆管的出库做好记录工作。装药过程中考虑到施工效率要求,需得到台车与梯子的配合共同完成装药作业,且要选择具有足够资质的专业人员,各项操作行为都要满足安全规范。
结束装药作业后使用炮泥加以封堵,不允许使用炸药包装材料封堵,为现场适配炮泥机并在其作用下拌制并形成炮泥,所用黏土与沙子比例以1:3为宜且向其中掺入2%~3%食盐,要求所得炮泥的干湿度足够合理,实际堵塞长度至少达30cm。随后设置起爆网络,要求主爆网络设置为双管双索的形式以便提升起爆效果。
3.3.5 引爆
基于串、并联的方式设置导爆管从而得到起爆网络。为满足爆破质量要求使用高精雷管传爆,此方式可有效控制起爆时间差,使其在50~100ms之间,从而缓解爆破振动迭加现象控制爆破振动。安排专员在现场指挥并做好警戒工作,将无关人员疏散至安全地带,在确保无误后发出警报信号,通过倒计时数秒的方式精确发出“起爆”指令,最后即可点火起爆。
4 结语
综上所述,隧道施工中钻孔爆破作业尤为关键,基于人工作业的方式易出现效率低、安全性不足等问题。对此本工程引入了三臂凿岩台车设备,在其支持下采取直眼掏槽爆破的方式,基于施工实际情况确定合适的爆破参数、做好机械设备配套工作,以便提升隧道爆破质量,为隧道施工作业提供支持。
