高铁长大隧道钻爆法施工机械化配套技术研究
高速铁路隧道对结构稳定性和运营平顺性要求极高,其施工方法选择及机械化配套是保证质量、安全与效率的核心环节。施工机械的选择需系统考量地质水文条件、隧道长度与断面尺寸、工期环保要求、装备技术经济性等因素,实现安全高效建造。其中,地质适应性是工法选择的基石,钻爆法凭借灵活性应对复杂地质,成套机械化配备则在适宜地层依托高度集成化、连续化的成套装备实现优质高效掘进。无论何种工法,全工序、高性能、智能化、绿色化的机械化配套始终是保障高铁隧道建设“高精度、高质量、高效率、高安全”目标得以实现的关键支撑与技术突破点。
1 研究背景及意义
随着国家“八纵八横”高速铁路网的加速建设,中西部和东部丘陵地区长大隧道工程比例显著攀升,例如杭温高铁杭州至义乌段项目隧道占比高达66.1%,桥隧比高达94.5%,其中木匪岭隧道全长10.24km,成为制约工期的关键节点。然而,复杂地质情况下(如断层、岩爆、高地应力带、高地温)长大隧道施工面临安全风险高、工效低下的严峻挑战,亟须通过机械化配套技术突破瓶颈,推动隧道建造向“少人化、数字化、低碳化”迭代升级。
针对复杂地质条件下灾害预警滞后、支护与衬砌质量离散以及“开挖-支护”时效性脱节三大核心问题,本研究通过设备选型优化、工艺链协同及智能控制技术进行系统解决。高铁隧道机械化配套施工技术在杭温高铁3座长大隧道成功应用,有效控制了突水突泥频发、岩爆失控等传统人工钻爆法的致命风险,显著优化了能耗结构,提升了材料利用效率,并推动了人力结构转型,为类似工程提供了可量化、可复用的技术范式。
2 高速铁路隧道机械化施工发展现状
2.1 技术演进历程

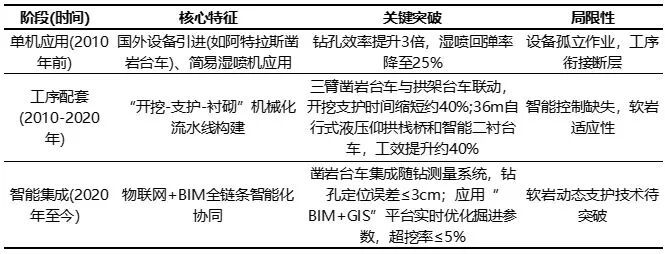

如表1所示,高速铁路隧道机械化施工历经单机应用→工序配套→智能集成三阶段迭代,实现从“人海战术”到“少人化流水线”的革命性转型。

2.2 当前应用水平
截至2024年,我国高速铁路长大隧道已基本采用机械化施工,核心装备如三臂凿岩台车、湿喷机械手、自行式仰拱栈桥等覆盖开挖、支护、衬砌全工序,形成高效流水作业模式。机械化配套设备的成功运用,促使施工效率显著跃升、质量控制更加精细化,并且高风险作业人员显著减少,安全与适应性取得重大突破。
3 机械化配套施工关键技术
3.1 超前地质预报机械化
3.1.1 多源技术组合
1)TSP地震波:探测距离达100~150m,精准识别断层破碎带(定位误差≤10%),但对溶洞等敏感度不足。
2)地质雷达:针对溶洞、含水构造带反应灵敏(分辨率达0.1m),探测距离30~50m,有效弥补TSP的短距离盲区。
3)全电脑台车随钻测量:实时采集钻速、岩屑、扭矩等参数,结合岩体特性实现围岩动态分级。
4)协同优势:TSP长距离构造扫描+地质雷达近程含水体探测+随钻参数实时验证,形成“全域覆盖-重点复核”的预报闭环,综合预报准确率提升至90%以上。
3.1.2 创新设备
可视化水平钻机(西探装备XPS-15隧道水平旋喷钻机)集成高清摄像与光纤传感系统,钻杆前端内置微型镜头(分辨率0.05mm),实时回传孔内岩体裂隙、渗水画面,突破传统钻探“盲钻”局限,并可探测前方和侧向30m距离,多角度转向钻头适应复杂节理岩层。在木匪岭隧道施工中,该钻机与物探数据联动,构建“影像-物探-钻参”三维地质模型,突水突泥漏报率降低40%。
3.1.3 应用成效
在杭温高铁木匪岭隧道、金台尖隧道和石尖隧道的施工过程中,该技术组合将预报周期缩短50%,灾害处置成本降低35%,支撑月进尺突破200m,实现地质风险从被动应对到主动防控的跨越。
3.2 开挖与支护机械化
3.2.1 智能三臂凿岩台车
杭温高铁长度大于5km隧道均配备了智能三臂凿岩台车(如木匪岭隧道进口配备铁建重工ZYS113全电脑三臂凿岩台车),采用该台车超欠挖控制明显,钻孔定位误差≤3cm,炮眼残痕率≥90%,Ⅳ级围岩平均线性超挖控制在5~20cm(传统方法超挖常超30cm),减少超挖混凝土浪费约0.68万m³/km。通过激光定位与参数自优化,在Ⅱ~Ⅳ级围岩中,月进尺达150~250m(石尖隧道Ⅲ级围岩月进尺达250m),较传统人工钻爆法进度提升30%~50%(如木匪岭隧道Ⅲ级围岩月进尺提升40%),并且显著降低了施工安全风险,三臂凿岩台车将开挖工序单循环作业人员从26人减至8人,复杂地质条件下的应用,降低了岩爆和突水风险,实现全年零重伤事故。

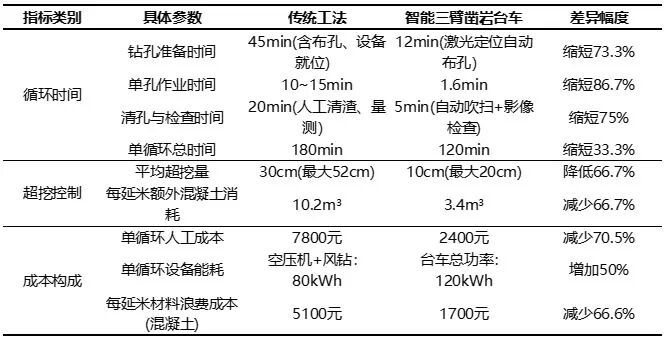

以Ⅲ级围岩为例,智能三臂凿岩台车与传统工法对比如表2所示。

3.2.2 钻锚注一体化锚杆钻机
钻锚注一体化锚杆钻机采用多工序融合与精准控制技术,实现钻孔-注浆-锚固全流程自动化。首先是全站仪引导钻臂智能定位,角度偏差控制在±0.5°,适应隧道曲面轮廓;其次是注浆调控,压力传感器与流量计联动,动态调节注浆参数,断层破碎带注浆压力控制在0.8~1.2MPa,注浆量误差≤5%;并且锚杆施工时间显著降低,传统工艺单根锚杆施工需25min,采用一体化钻机施工时间≤5min。
杭温高铁石尖隧道全长5139.6m,通过对0.2万根的锚杆检测,显示注浆充盈度≥95%,锚杆轴力离散系数≤0.15。并且单台设备替代12名工人,年节约人工成本近120万元。
3.2.3 湿喷机械手
金台尖隧道装备液压机械臂与智能拌合喷射系统的湿喷机械手(铁建重工HPS5016混凝土湿喷机),实现了材料科学与机电控制融合创新。
物料计量与拌合采用双螺旋输送机分别输送水泥与骨料,配合电磁流量计控制拌合用水,确保配合比误差≤1%。减水剂通过高压计量泵(压力1.2MPa)注入,掺量按0.5%基准值由控制中枢根据骨料含水率动态修正,坍落度稳定控制在180±20mm,解决传统人工拌合坍落度波动大的问题。
控制中枢实时调节速凝剂掺量(3%~���%),当岩面干燥(含水率<3%)时,掺量自动提升至4.5%~5%,缩短初凝时间至3min;当岩面渗水(含水率>8%)时,掺量降至3%~3.5%,避免速凝剂被水稀释失效。风压与喷射距离动态匹配,控制中枢联动空压机调节风压,当距离0.8~1.2m时风压设为0.5MPa,当距离>1.2m时风压提升至0.6MPa,确保料流抵达岩面时动能适中,既避免因动能不足导致的堆积,又防止动能过大引发的回弹。
在杭温高铁金台尖隧道Ⅳ级围岩段,该系统连续喷射120m³混凝土,经检测平均回弹率12.3%,单循环喷射时间从6h(人工)缩短至2.5h,节约水泥用量18.7t。单台设备年喷射混凝土1.1万m³,减少材料浪费0.22万m³(价值约110万元);人员远离高风险区域,喷射作业无人员伤亡。环境效益方面粉尘浓度≤10mg/m³,噪声≤85dB(A),成为隧道绿色建造的核心装备。
3.2.4 多功能拱架安装台车
多功能拱架安装台车(如金台尖隧道配备的SCD112S拱架台车)单个拱架臂抓举力大于2t,可轻松抓取I22b型钢拱架,完全满足Ⅳ、Ⅴ级围岩拱架安装要求。拱架拼装误差从±50mm收紧至±10mm,Ⅳ、Ⅴ级围岩单榀拱架安装时间压缩至20min(人工45min),效率提升50%;并且解决了传统人工安装拱架垂直度偏差较大的施工难题。在杭温高铁金台尖隧道Ⅳ、Ⅴ级围岩段的施工中,拱架安装人员减至4人(原需8~10人),综合成本降低约20%。
3.3 仰拱与衬砌机械化
3.3.1 自行式液压仰拱栈桥
杭温高铁自行式液压仰拱栈桥采用36m桁架式设计,通过高强螺栓快速拼装,最大承载能力达120t,满足双线隧道12m仰拱段浇筑需求,且自带中心水沟与仰拱腹模,实现仰拱和填充层混凝土分层浇筑。栈桥液压升降平台与伸缩模板联动,先浇筑仰拱结构层,待初凝后升起仰拱模板浇筑填充层,彻底解决传统整体浇筑导致的层间冷缝问题。自移式行走机构配备液压步履装置与橡胶履带,行走速度5~8m/min,适应高铁双线隧道。
在杭温高铁木匪岭隧道的施工中,该设备可实现连续2板仰拱和填充混凝土(每板12m)流水作业,减少混凝土等强时间,工效提升40%,并且模块化设计减少移动时间,每板混凝土施工节约时间28h。
3.3.2 智能二衬台车
沿台车纵向每侧设12个窗口(0.6m×0.6m),对称分布于台车两侧,呈3层排列。窗口位置经过精准设计,旨在确保混凝土在各浇筑阶段能均匀、高效地填充衬砌空间,避免出现浇筑死角与不均匀现象。例如,下侧窗口主要负责台车底部及较低部位的混凝土填充,因其靠近浇筑起始点,能率先为衬砌底部提供坚实基础;中侧窗口则在浇筑中层部位时发挥关键作用,保证中部结构的密实度;上侧窗口用于顶部及接近顶部区域的浇筑,解决顶部混凝土填充难题。
采用“自下而上、左右对称”顺序开展浇筑作业。混凝土通过输送泵抵达台车窗口,每个窗口配备螺旋布料器,其转速设定为30r/min,能使混凝土在进入浇筑空间时均匀分散,避免集中堆积导致的流动不畅。在混凝土流动控制方面,结合附着式振捣器协同作业,均匀且紧密地填充衬砌模板内的各个角落,确保结构密实度。
台车顶部模板向外加工安装喷淋水管、布置旋转喷头,侧向安装微雾喷嘴,当二衬混凝土拆模后台车向前移动实现对刚浇筑混凝土的喷淋养护。同时布设于台车顶部的温湿度传感器实时监测,当混凝土表面湿度<90%或温度>25℃时,自动触发喷淋。
在杭温高铁木匪岭隧道的施工中,二衬表面气泡率3个/m²,较传统方法(8个/m²)降低62.5%。这一显著成效得益于分层逐窗浇筑工艺对混凝土流动与振捣过程的精准控制,提升了二衬表面质量与结构耐久性。二衬混凝土56d强度超设计值5%~10%,人工养护成本减少80%,并且混凝土色泽均一、内实外美。
4 软岩地层适应性研究
4.1 软岩段(断层)变形监测
杭温铁路木匪岭隧道地质情况异常复查,隧址区发育5条断层和11处节理密集带。以杭温高铁木匪岭隧道DK75+275~DK75+325段为例,该断层地表与线路夹角约67°,产于侏罗系黄尖组J3h凝灰岩中。断层破碎带内裂隙发育,岩体破碎,岩芯多呈碎块状,埋深较浅,地下水主要为基岩裂隙水及构造裂隙水,较发育,富水性较好,围岩稳定性差。
每10m设置1个监测断面,每个断面布设5个测点(拱顶、左右拱腰、左右边墙),采用全站仪(精度±2mm)与测斜仪(分辨率0.01mm/m)同步监测。
开挖后0~24h每小时记录1次,24~72h每4h记录1次,72h后每天记录1次,持续监测30d。

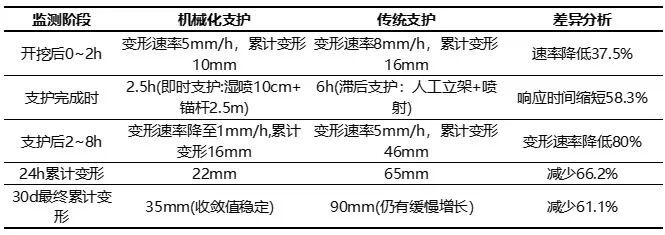

采用“三臂凿岩台车+即时支护”机械化方案与传统“人工开挖+滞后支护”方案进行对比监测,如表3所示。

通过回归分析得出,软岩段变形速率与支护响应时间呈指数正相关,传统工法8h变形较大,需额外增加支护强度(如加密锚杆)才能稳定结构。
4.2 针对软岩特性的技术措施
4.2.1 三臂凿岩台车参数动态优化
在钻进过程中实时识别岩性变化,当检测到岩体强度<4MPa时,自动将推进力从硬岩模式的25kN降至12~15kN,钻速从80mm/min降至40~50mm/min,同时开启孔壁保护气流(风压0.3MPa),使塌孔率降至3%以下(传统台车在软岩段易因钻压控制不当导致塌孔率15%)。
4.2.2 软岩即时支护双速凝工艺
针对软岩早期变形快的特点,创新“分层速凝”喷射工艺。初始喷射5cm时采用5%速凝剂掺量(传统3%),通过湿喷机械手智能系统实现精准计量,使混凝土10min初凝(传统需30min),快速形成临时承载壳。后续5cm喷射层掺量降至2%,延长终凝时间至60min,确保与锚杆施工时间匹配,有效地控制了软岩变形,确保了施工安全。
5 挑战与发展趋势
5.1 现存问题
高速铁路隧道钻爆法施工在软岩地层(如泥岩、千枚岩、断层破碎带、高地应力挤压围岩)中面临显著适应性挑战,核心问题在于围岩自稳能力差与机械化设备刚性作业模式的矛盾。另外,钻爆法全工序机械化配套短隧道(长度小于3km)施工经济性较差,面临成本摊销困难、投资回报率低的突出矛盾。如单台三臂凿岩台车价格超千万元,湿喷机械手、自走式衬砌台车等配套设备总投资可达数千万元,而短隧道施工周期短,设备利用率不足30%,导致单延米设备摊销成本激增。
5.2 未来方向
智能化与绿色化是高速铁路隧道机械化配套施工的发展方向,通过数据驱动决策、机器自主执行、系统动态优化,突破传统机械化配套的效能瓶颈,智能调控可减少超挖、节约混凝土、优化爆破振动;绿色材料与新能源则赋能设备智能升级,聚焦资源集约、污染防控、能耗优化,推动高铁隧道施工与生态环境深度融合。推广电动化、氢能驱动设备使用,洞内作业实现零排放。二者协同将重塑钻爆法技术基因,使高铁隧道建造从“机械替代人力”迈向“生态友好型智慧工程”。
